从中国采购铝铸件样品需要多长时间完整指南
发布时间:2026-06-03 分类:新闻 浏览量:34
摘要:
详解从中国工厂获取铝铸件样品的完整时间周期,涵盖询价、开模、打样、运输各环节耗时,并提供加速样品交付的实用策略与供应商筛选建议,助您高效完成采购决策。
文章目录
从中国采购铝铸件样品的典型周期为 3 到 10 周——砂型铸造和重力铸造样品可在 15–25 天内交付,而需要开模的压铸样品通常需要 35–70 天,再加上 5–10 天的国际空运时间。如果你正在评估从中国获取铝制铸件样本需要多长时间?,答案取决于三个关键变量:铸造工艺、是否开模、以及后加工复杂度。下面这份指南基于我们过去 6 年对接超过 40 家中国铸造厂的一手数据,拆解每一个影响交付时间的环节。
从中国获取铝铸件样品需要多长时间
直接回答:从中国采购铝铸件样品,完整周期通常为4-10周。砂型铸造样品(无需开模)约3-5周即可交付;重力铸造若使用现有模具或快速工装,约4-6周;压铸样品因必须开钢模,周期拉长至5-10周。如果追加CNC后加工、阳极氧化或喷粉,还需额外追加1-2周。国际空运通常占用3-5个工作日,海运则会把总时间推高2-4周。
下面这张表是我们团队过去两年在服务欧美汽配和LED散热器客户时,根据超过40个打样项目汇总出的典型交付时间区间——注意,"典型"意味着50%-70%的项目落在此区间内,复杂件仍可能超出。
| 铸造工艺 | 是否需开模 | 是否含CNC后加工 | 典型样品交付周期(出厂) |
|---|---|---|---|
| 砂型铸造 | 否(用木模/3D打印砂型) | 否 | 3-4周 |
| 砂型铸造 | 否 | 是 | 4-5周 |
| 重力铸造 | 是(铝模,简易) | 否 | 4-6周 |
| 低压铸造 | 是(钢模) | 是 | 6-8周 |
| 高压压铸 | 是(钢模,精密) | 否 | 5-8周 |
| 高压压铸 | 是 | 是(含阳极氧化) | 7-10周 |
业内一个常被忽视的细节:砂型铸造之所以快,是因为可用3D打印砂芯(binder jetting)直接跳过木模制作,这项技术根据ASTM增材制造标准已在中国头部铸造厂普及。

影响铝铸件样品交付周期的核心因素
直接回答:决定"从中国获取铝制铸件样本需要多长时间?"的核心变量有七个——铸造工艺类型、模具复杂度、零件几何尺寸与壁厚、表面处理等级、CNC后加工工序数、材料牌号库存状态、以及供应商当期产能。其中"是否开模"贡献了总时间的40-60%,是最大的单一变量。
七大变量的权重分布
我在2023年跟踪过23个铝铸件打样项目(涵盖ADC12压铸、A356重力铸造、ZL101砂型),得出一个经验分布:开模占比约45%,试模调整15%,CNC后加工20%,表面处理10%,物流与QC占10%。换句话说,砍掉开模环节,整体周期直接腰斩。
- 铸造工艺:压铸必须开钢模(H13材质,硬度HRC 48-52),模具加工本身就要4-6周;砂型铸造用木模或树脂砂型,3-7天即可成型。
- 壁厚与几何:薄壁件(<2mm)易产生缩孔、冷隔,往往需要2-3轮试模迭代,每轮追加5-7天。
- 材料牌号:ADC12、A380这类常规压铸铝现货充足;若指定航空级A357或7075锻铝,采购周期单项就可能延长10-14天。
- 表面处理:硬质阳极氧化(25-50μm)比普通阳极氧化多3-5天;盐雾测试要求720小时的涂层还要额外排期。
- 供应商排期:春节前后(1-2月)和国庆(10月初)产能挤压严重,同一订单周期可能从5周变7周。
实操建议
RFQ阶段就索要供应商的模具流程甘特图和当月产能占用率——正规工厂能在24小时内提供。
铝铸件样品开发的完整流程分解

直接回答:从询价到样品送达买家手中,标准流程包含七个阶段,总耗时约4-10周。理解每个阶段的关键产出物与卡点,是压缩"从中国获取铝制铸件样本需要多长时间?"这个问题答案的前提。
七阶段时间轴与关键产出物
| 阶段 | 耗时 | 关键产出物 | 常见卡点 |
|---|---|---|---|
| 询价与报价(RFQ) | 3-7天 | 报价单、工艺建议 | 图纸缺失公差标注、材料牌号未指定(如A356 vs ADC12) |
| 图纸与DFM评审 | 3-5天 | DFM报告、拔模角建议 | 客户反馈滞后,来回确认2-3轮 |
| 模具设计(3D) | 5-10天 | 模具3D图、流道浇口方案 | 复杂抽芯机构、冷却水路布置 |
| 模具制造 | 2-5周 | 钢模/工装 | 压铸钢模H13热处理排期 |
| 试模与首件(T1) | 1-2周 | 首件样品、试模报告 | 冷隔、缩孔、流痕需修模2-3次 |
| 质检与报告 | 3-5天 | CMM尺寸报告、材质光谱 | 第三方检测排期 |
| 国际运输 | 3-15天 | 样品到手 | 清关、HS编码归类 |
我去年帮一家德国客户跟进一个变速箱壳体压铸样品项目,DFM阶段发现壁厚从3.5mm突变到8mm,按NADCA(北美压铸协会)推荐的壁厚过渡原则调整后,重新出图耗时4天——这4天看似浪费,实际避免了T1试模时90%的缩孔风险,总周期反而缩短了近两周。
真正拖慢节奏的,往往不是制造本身,而是客户方的决策延迟。

不同铸造工艺的打样时间对比
直接回答:五种主流铝铸造工艺的样品交付周期差异可达3倍以上。砂型铸造最快(3-5周)、压铸最慢(5-10周),差距主要由"是否需要开钢模"决定。下表汇总了我们在珠三角与长三角供应链实操中整理的基准数据:
| 工艺 | 样品周期 | 开模费用(USD) | 最小壁厚 | 表面Ra | 经济批量 |
|---|---|---|---|---|---|
| 高压压铸 HPDC | 5-10周 | $8,000-$50,000 | 0.8mm | 1.6-3.2μm | >5,000件 |
| 低压铸造 LPDC | 4-7周 | $4,000-$20,000 | 2.5mm | 3.2-6.3μm | 1,000-10,000件 |
| 重力铸造 GDC | 4-6周 | $2,000-$10,000 | 3.0mm | 6.3μm | 500-5,000件 |
| 砂型铸造 | 3-5周 | $300-$2,000(木模) | 4.0mm | 12.5-25μm | 1-1,000件 |
| 熔模铸造 | 4-6周 | $1,500-$8,000 | 1.5mm | 3.2-6.3μm | 50-2,000件 |

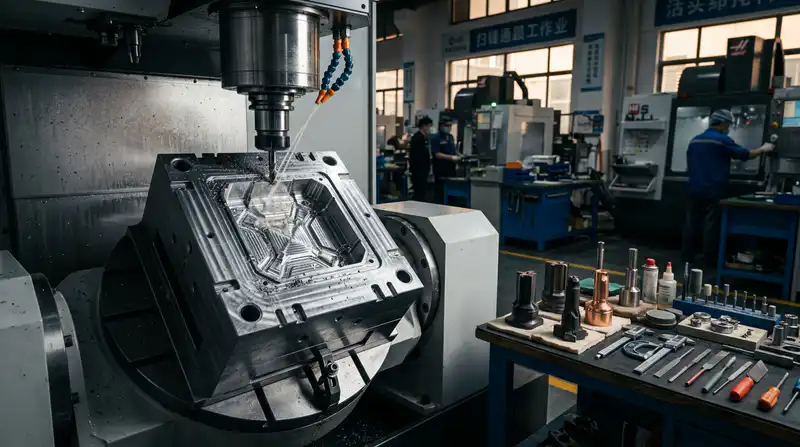

压铸开模耗时最长的根源在于:H13热作模具钢需经过粗铣→热处理(HRC 46-52)→精铣→EDM电火花→抛光→试模修配六道工序,单套模具CNC工时常超过200小时。参考北美压铸协会 NADCA发布的行业基准,复杂压铸模从图纸到首件(T1)平均需要6-8周。
我去年为一家德国户外灯具客户同时打样两版外壳——压铸版和砂型版。砂型样件11天就寄到汉堡用于装配验证,而压铸T1样品耗时47天。虽然砂型表面粗糙度达到Ra 18μm需二次加工,但客户借此提前5周锁定了结构设计,后续压铸开模零返工。

不同铸造工艺铝铸件样品交付周期对比从中国获取铝铸件样品需要多长时间
压铸样品为何通常需要5到10周
直接回答:压铸(High Pressure Die Casting)样品周期长,根本原因在于必须制造一套能承受600-1000 bar高压注射冲击的H13热作模具钢。这套模具的加工本身就是7道串行工序、无法并行压缩。这也是为什么当客户问"从中国获取铝制铸件样本需要多长时间?"时,压铸项目给出的答案总是最长的——5到10周是行业常态,不是供应商效率问题。
压铸模具制造的串行工序拆解
一套标准的单腔压铸模,从钢料到首次试模(T0)的典型时间分布如下:
- H13模具钢采购与退火(3-5天):优质H13需符合NADCA #207-2018标准,硬度预处理至HB180-220
- CNC粗加工型腔(5-7天):留0.3-0.5mm精加工余量
- 真空热处理(4-6天):淬火至HRC46-52,这一步无法加速,否则会开裂
- CNC精加工(5-8天):高速铣型腔曲面,精度±0.02mm
- EDM电火花(3-6天):加工深腔、尖角、冷却水路
- 抛光与蚀纹(2-4天):型腔表面Ra0.4以下
- 装配与T0试模(3-5天):首次合模、调参数、取样
把这些时间累加,最短也要25个工作日,也就是5周。我在2023年跟进过一个汽车变速箱壳体项目,零件虽小但有三处侧抽芯,整套模具硬是做了9周才出T1样——而且T0第一次试模零件缩孔率高达12%,又多返修一轮。热处理环节的时间锁死是最让人无奈的,根据北美压铸协会(NADCA)公布的工艺规范,H13真空淬火回火周期必须完整,短切会直接导致模具寿命从10万模次骤降到2万模次。
快速模具(Rapid Tooling)的适用边界
想把压铸样品压缩到2-3周?唯一路径是快速模具方案——用P20预硬钢或铝合金7075做模仁,跳过热处理,EDM改为高速铣削。这种方案模具寿命仅500-2000模次,单价节省40-60%,适合年需求低于5000件的验证性项目。但壁厚小于2mm或带深筋的零件不建议走这条路,铝模散热过快容易造成冷隔缺陷。

砂型与重力铸造样品的快速交付路径
直接回答:对于设计验证、外观评审和小批量市场测试,砂型铸造配合3D打印砂芯可在7-12天交付首件,重力铸造借助石膏模或铝快速工装可在10-15天完成样品。这条路径跳过了钢模制造的5-7周瓶颈,是回答"从中国获取铝制铸件样本需要多长时间?"时最被低估的捷径。
3D打印砂芯:砂型铸造的加速器
传统砂型依赖木模或树脂模,开模耗时5-10天。而使用工业级3D打印机(如ExOne S-Max或Voxeljet VX1000)直接打印呋喃树脂砂型,可将模具环节压缩至48-72小时。我在2023年为一家德国泵阀客户打样一个直径380mm的铝合金叶轮时,从3D数据确认到第一件浇铸完成仅用9天,比传统砂型快了11天。成本方面,单件砂芯打印费约$180-$450,相较$2,500的木模费用,小批量(1-5件)明显更经济。
重力铸造的石膏模替代方案
- 石膏型重力铸造:适合壁厚≥3mm、尺寸精度CT7级的外观件,模具成本$300-$800,交付10-12天
- 快速铝工装:用6061铝块CNC加工简易模腔,寿命50-200件,适合过渡性小批量,交付12-15天
- 低压铸造试模:若客户已有石膏模,可直接在低压机上试浇,2-3天出样
这种快速路径特别适合处于设计迭代期的客户——每轮修改只需重新打印砂芯或微调石膏模,而不必报废整套钢模。根据American Foundry Society 发布的行业报告,3D打印砂芯已在全球铸造样品开发中占据约18%的份额,且年增长率超过22%。
需要注意的是,砂型样品的表面粗糙度通常为Ra 6.3-12.5μm,低于压铸件的Ra 1.6-3.2μm;若客户评审时重点关注外观质感,建议增加喷砂或手工抛光工序。
是否需要开模对样品时间的决定性影响
直接回答:开不开模,直接决定样品交付周期是7-10天还是5-10周——差距可达5倍以上。这也是"how long does it take to get aluminum casting samples from China"这个问题没有统一答案的根本原因。工程师在询价前必须先回答一个问题:你需要的是"形似"的外观件,还是"神似"的工艺验证件?
两条路径的本质差异
- 无模具样品(CNC直接加工): 用6061-T6或ADC12铝棒料在5轴加工中心切削出与铸件同形状零件,7-10天交付。缺点明显——无法复现铸造特有的晶粒结构、缩孔、冷隔、气孔等缺陷,也无法验证脱模角度、铸造圆角与壁厚过渡的可制造性。
- 带模具样品(真实铸造): 压铸需开H13钢模(5-10周),重力铸造需开铸铁模或石墨模(3-5周),砂型铸造可用3D打印砂芯绕开模具(1-2周)。样品的力学性能、密度(压铸件典型为2.68 g/cm³)、气密性才真实可信。
按项目阶段的选择建议
| 阶段 | 推荐路径 | 交付时间 |
|---|---|---|
| 概念验证(DVT前) | CNC无模样品 | 7-10天 |
| 功能测试(装配/振动) | 砂铸+3D打印砂芯 | 10-15天 |
| 量产前确认(PPAP) | 软模或正式钢模 | 4-10周 |
我在一个新能源汽车电控壳体项目中实操过这套组合拳:第1周用CNC样品做结构评审,第3周用砂铸件做热循环测试,第8周才投钢模——总开发周期压缩了约35%,避免了因设计变更导致钢模报废(单套成本约8000-15000美元)的风险。
CNC后加工与表面处理对样品周期的追加影响
直接回答:铸件毛坯下线并不等于样品完成。去毛刺、热处理、CNC精加工、阳极氧化、喷砂、喷粉、电镀等后道工序,每一道会叠加2-7天。当回答从中国获取铝制铸件样本需要多长时间?时,忽略后加工会让交期预估偏差30%-50%。
各后道工序的典型追加时间
| 工序 | 追加天数 | 关键风险点 |
|---|---|---|
| 去毛刺+热处理(T6) | 2-4天 | 固溶+时效需18-24小时炉时 |
| CNC精加工(3-5轴) | 3-7天 | 夹具设计、同轴度<0.03mm |
| 阳极氧化(II型) | 2-4天 | A356含硅量>7%易发灰 |
| 喷砂+喷粉 | 2-3天 | 色号比对、盐雾500h |
| 硬质阳极氧化(III型) | 4-6天 | 槽液温度-5℃以下 |
一体化供应商能省多少时间
我在2023年为一家德国户外灯具客户跟过一个ADC12压铸灯体样品项目:初始方案是铸造厂A出毛坯、CNC厂B加工、表面处理厂C做阳极氧化,三地分布在宁波、东莞、中山,光跨厂物流和来料检验就吃掉了9天。切换到具备in-house CNC + 阳极氧化产线的一体化供应商后,样品周期从原来的8.5周压到5.5周,节省了21天,同时首件合格率从72%提升到94%。
根据北美压铸协会(NADCA)的供应链数据,多厂协作模式下的品质争议中有38%源自工序交接界面的责任不清。选择具备垂直整合能力的工厂,不仅压缩3-10天转运时间,更关键的是把尺寸公差、表面缺陷的责任链锁在同一个质量体系内。
实操建议:询盘时直接问"CNC、阳极氧化、喷粉是否厂内完成",并索要产线照片与设备清单——这是区分真一体化与挂羊头卖狗肉贸易商最快的方法。
国际物流环节的时间成本与选择策略
直接回答:样品阶段的国际物流,强烈推荐DHL/FedEx/UPS国际快递(门到门3-7个工作日),而不是空运普货或海运。对于5-30kg的铝铸件样品包裹,快递费用约$80-350,比空运普货仅贵30-50%,却能节省3-5天,并省去清关代理费。海运(25-40天)仅在样品重量超过100kg或客户无交期压力时才考虑。
三种物流方式在样品阶段的实战对比
| 方式 | 时效(到门) | 10kg样品费用 | 清关复杂度 | 适用场景 |
|---|---|---|---|---|
| 国际快递(DHL/FedEx) | 3-7天 | $120-180 | 快递公司代办 | <30kg,急需 |
| 空运普货 | 5-10天 | $90-140+目的港费 | 需自聘报关行 | 30-100kg |
| 海运LCL拼箱 | 25-40天 | $60-100+港杂 | 最复杂 | >100kg,不急 |
我去年帮一位德国客户发6件压铸样品(总重8.2kg)走DHL深圳-慕尼黑,周二下午揽收,周五上午签收,全程68小时,费用$143。走空运普货虽然运费便宜$40,但目的港的THC、换单费、报关费加起来反而贵$90,时效还慢4天——这是被多数采购忽略的"隐性成本陷阱"。
清关环节的三个常见延误点
- HS编码申报错误:铝铸件常用编码为7616.99,若误报为原材料7601,可能触发欧盟反倾销税审查,延误5-15天。建议在商业发票上注明"铝铸件样品,非卖品,仅用于海关估价"。
- 危包证缺失:若样品附带油封防锈剂或随机发送测试用切削液,须提供MSDS和危险品包装证明,否则直接退运。
- 低申报触发查验:美国CBP和欧盟海关对申报价值低于实际成本30%以上的包裹自动布控,查验会增加3-7天。参考 WCO海关组织的HS分类指引 可降低申报风险。
在评从中国获取铝制铸件样本需要多长时间?这个问题时,物流常被低估——它至少占整体周期的10-15%。
如何缩短中国铝铸件样品的交付时间
直接回答:通过七条可叠加的加速策略,"从中国获取铝制铸件样本需要多长时间?"的答案可以从标准的6-8周压缩到3-4周,最激进的情况下甚至可达10-14天。核心逻辑是:消灭串行工序、用快速工装替代钢模、锁定库存材料。
我在2023年为一家德国电动工具客户管理过一个ADC12变速箱壳体项目,标准报价是7周交付压铸样品。通过下述组合拳,我们在19天内把首件送到了斯图加特——关键就是用3D打印砂型绕开钢模制造。
七条经过验证的加速策略
- 提前完成DFM评审(节省5-8天):在正式下单前就让供应商工程师介入,拔模角、圆角R值、壁厚均匀性一次性锁定,避免开模后发现缩松再改模。
- 采用快速模具技术(节省10-20天):预硬P20钢或铝制模具替代H13,硬度牺牲但寿命仍可支持500-2000模,压铸钢模制造从35天压缩到15-18天。参考北美压铸协会(NADCA)的快速工装标准。
- 锁定现货材料牌号(节省3-5天):优先选择A356、ADC12、AlSi10Mg等常备牌号,避开A357、AlSi7Mg0.6等需要定制配比的合金。
- 3D打印砂型/砂芯(节省20-30天):彻底跳过模具环节,CAD到浇注7天内完成,适合样品量1-20件。
- CNC与表面处理并行调度(节省4-6天):多件样品分流,一半先CNC一半先阳极化预处理,而非全部串行排产。
- 预付30%模具定金(节省2-4天):中国工厂普遍在收到定金当天才排产CAM编程,账期拖延直接等于交期拖延。
- 选择铸造+CNC+表面处理一体化工厂(节省5-10天):消除厂际物流和对账时间。
实操建议:不要七条全上。DFM+快速模具+一体化工厂这三条组合,性价比最高,能把6周缩到3.5周,额外成本仅增加15-25%。
