Guide d'analyse et d'optimisation des délais de commande pour le moulage sous pression d'aluminium en Chine
Publié le :2026-04-30 Catégorie :Le blog Vues :18
Résumé :
Analyse approfondie de la composition des délais d'exécution des commandes de moulage sous pression d'aluminium en Chine, des facteurs d'influence et des méthodes de raccourcissement, afin d'aider les acheteurs à évaluer avec précision les délais de développement, de production et de logistique des moules, d'améliorer l'efficacité de la chaîne d'approvisionnement et la contrôlabilité des commandes.
Catalogue d'articles
- Combien de temps faut-il normalement pour livrer une commande de moulage sous pression d'aluminium en Chine ?
- Composition complète du délai d'exécution du moulage sous pression de l'aluminium et du temps consommé à chaque étape
- Pourquoi la phase de développement des moules est-elle la plus longue ?
- Facteurs clés affectant la livraison des commandes de moulage sous pression d'aluminium en Chine
- Comparaison des délais pour différents types de commandes
- Comment raccourcir efficacement le délai de livraison des commandes de pièces moulées sous pression en aluminium ?
- Méthodologie d'évaluation de la fiabilité des livraisons des fournisseurs de produits moulés sous pression en Chine
- Questions fréquemment posées
Une commande standard de moulage sous pression d'aluminium chinois prend un temps moyen entre la passation de la commande et la livraison du premier lot de la production de masse.8-14 semaines--Le développement de l'outillage prend à lui seul de 4 à 8 semaines, ce qui représente plus de 50% de l'ensemble du cycle de production du moulage sous pression de l'aluminium en Chine. Si le moule existe déjà et qu'il s'agit simplement d'une commande de retour pour une production de masse, le délai peut être réduit à 15-25 jours ; cependant, lorsqu'il s'agit de nouveaux moules, de pièces structurelles complexes ou de traitements de surface difficiles, il n'est pas rare de voir un délai de 16 semaines ou plus. Ce n'est pas la capacité de l'usine qui détermine réellement le délai de livraison, mais la complexité du moule, l'efficacité de la chaîne de processus et la transparence du calendrier du fournisseur.
Combien de temps faut-il normalement pour livrer une commande de moulage sous pression d'aluminium en Chine ?
Réponse directe :Un cycle de production typique pour des pièces moulées sous pression en aluminium pour une commande en provenance de Chine a un délai total d'environ 8-16 semaines--Développement du moule 4 à 8 semaines, production en série 2 à 4 semaines, expédition vers les ports d'Europe et des États-Unis 3 à 5 semaines. Si l'on ajoute la confirmation de l'échantillon T1 et l'approbation du document PPAP, le délai total peut dépasser 18 semaines.
L'année dernière, j'ai assuré le suivi d'une commande d'un carter de boîte de vitesses ADC12 pour un client nord-américain du secteur automobile de niveau 2 : 38 jours pour le moulage, 12 jours pour trois séries d'essais de moulage, 18 jours pour la production en série et 22 jours pour le fret maritime du port de Yantian à Shenzhen jusqu'à Los Angeles. 90 jours- appartient au niveau médian de l'industrie.
| Type de commande | moule | donner naissance à un enfant | maritime | délai total de livraison |
|---|---|---|---|---|
| Épreuve (CNC directe sans moule) | - | 7-14 jours | 3-5 semaines | 4-7 semaines |
| Lots de petite taille (≤5 000 pièces) | 4-6 semaines | 10-15 jours | 3-5 semaines | 8-12 semaines |
| Grandes quantités (≥20 000 pièces) | 6-8 semaines | 3-4 semaines | 3-5 semaines | 12-16 semaines |
terre Statista Rapport sur l'industrie du moulage sous pressionEn outre, environ 60% de la capacité mondiale de moulage sous pression de l'aluminium est concentrée dans le delta du fleuve Yangtze et le delta de la rivière des Perles en Chine, ce qui constitue la base de l'avantage en matière de livraison.

Composition complète du délai d'exécution du moulage sous pression de l'aluminium et du temps consommé à chaque étape

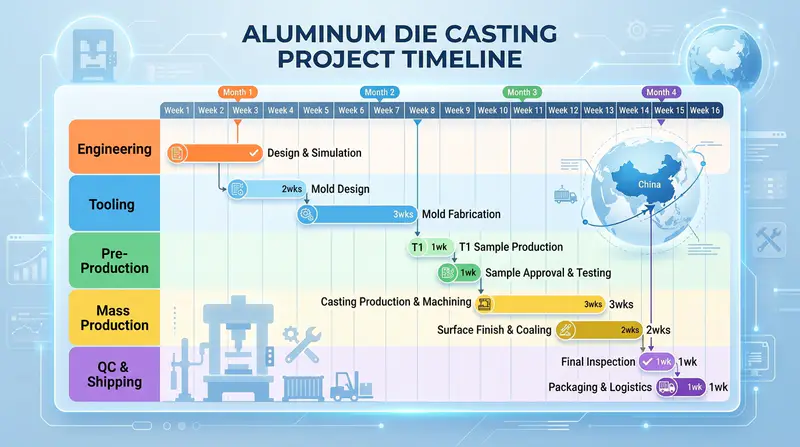

Réponse directe :Un cycle complet de production de pièces moulées sous pression en aluminium (China Order) se compose de six étapes en série, qui durent au total de 11 à 19 semaines. Le tableau ci-dessous présente la durée typique et les principaux éléments livrables pour chaque étape.
| point | prendre une période de (x temps) | Principaux résultats attendus |
|---|---|---|
| Évaluation technique et devis (DFM) | 3-7 jours | Rapport d'analyse de fabricabilité, analyse de flux de moule, devis formel |
| Conception de moules (2D/3D) | 1-2 semaines | Dessin de la structure du moule, confirmation de la signature du client |

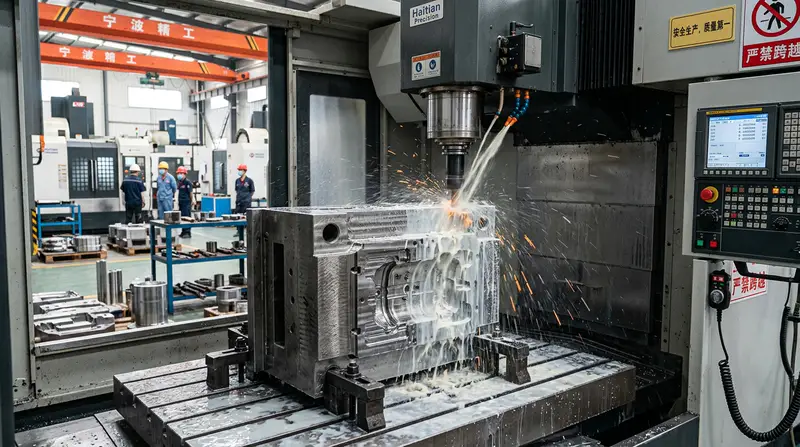

| Fabrication de moules (CNC+EDM+traitement thermique) | 4-6 semaines | Moule en acier H13, préparation du moule d'essai |
| T1 Traitement anti-moisissure | 1-2 semaines | Premier échantillon, rapport dimensionnel, ISIR |
| produire en masse | 2-4 semaines | Ébauches moulées sous pression qualifiées |
| Retraitement et expédition | 2-5 semaines | Finition CNC, traitement de surface, livraison à l'arrivée |
L'année dernière, dans le cadre d'un projet de composant structurel automobile, j'ai mesuré que si l'étape DFM pouvait identifier des problèmes tels qu'un angle d'extraction inférieur à 1° et des variations d'épaisseur de paroi de plus de 3 mm, le taux de remoulage ultérieur pourrait être réduit de la moyenne industrielle de 35% à 12% (données à titre de référence). NADCA North American Die Casting Association (Association nord-américaine du moulage sous pression)(Guide de conception). Ne sous-estimez pas ces cinq jours d'avance - ils déterminent si votre production se déroulera sans problème ou si vous devrez procéder à des soudures répétées et à des changements de moules.
Pourquoi la phase de développement des moules est-elle la plus longue ?
Réponses directesLe développement des moules représente près de 50% du cycle de production des pièces moulées sous pression en aluminium pour les commandes chinoises, le principal goulot d'étranglement étant le traitement thermique de l'acier et les itérations d'essai des moules. Les délais typiques pour un moule de complexité moyenne sont de 5 à 7 jours pour l'approvisionnement en acier et de 7 à 10 jours pour l'ébauche CNC,Traitement thermique sous vide4-6 jours pour atteindre HRC 46-50, 10-14 jours pour la finition et la décharge EDM, 3-5 jours pour le polissage, 7-14 jours pour le découpage du moule T1.
Le choix de l'acier détermine directement la différence de durée du cycle : H13 (norme américaine) est bien stocké en Chine et peut être livré en 3 à 5 jours seulement, tandis que SKD61 (norme japonaise) ou DIN 1.2344 ESR Electroslag Remelts doivent être transférés de Baosteel ou d'agents d'importation, ce qui allonge la durée du cycle de 10 à 15 jours, mais améliore la durée de vie du moule de 30 à 501 TP3T.
La complexité est un autre amplificateur. Pour un projet de boîtier de commande électronique de véhicule à énergie nouvelle que je suis en 2023, un moule à cavité unique avec quatre glissières hydrauliques et deux toits basculants a nécessité six jours de programmation CNC, et trois séries d'itérations du moule ont pris 18 jours pour passer l'inspection aux rayons X pour les trous d'air. En revanche, un simple moule de radiateur LED à cavité unique sans glissière peut être T1 en 28 jours seulement.
- Cavité unique ou cavité multipleLe temps de traitement des moules à deux cavités a augmenté d'environ 40%, et non de 100%.
- Pour chaque curseur supplémentaireLa durée du cycle de traitement est prolongée de 3 à 5 jours.
- Nombre de séries de moules d'essaiPour les réparations de moules, il faut compter environ 5 à 7 jours pour chaque série supplémentaire de réparations de moules.

Facteurs clés affectant la livraison des commandes de moulage sous pression d'aluminium en Chine
Réponse simple : six variables fondamentales déterminent les délais de production du moulage sous pression de l'aluminium Les fluctuations des commandes en Chine - complexité géométrique de la pièce, finition de la surface, taille de la commande, charge de capacité de l'usine, approvisionnement en lingots et programmation saisonnière. Le tableau ci-dessous résume la gamme fluctuante des délais observés dans la pratique.
| Facteurs d'influence | Fluctuations typiques des livraisons | Instructions pratiques |
|---|---|---|
| Complexité géométrique (nombre de noyaux dessinés, parois minces <1,5 mm) | +1 à +4 semaines | Les itérations d'essais de moules à plusieurs curseurs nécessitent généralement plus de trois cycles. |
| Traitement de surface (oxydation anodique(revêtement par poudre, galvanoplastie) | +5 à +14 jours | L'anodisation dure nécessite une externalisation, rendement seulement 85-92% |
| Quantité de commande (MOQ à 50k+ pcs) | ±2 semaines | Les petits lots sont souvent retardés par des commandes importantes. |
| Facteur de charge de la capacité de l'usine | +1 à +3 semaines | Détérioration significative du délai d'exécution pour des charges >85% |
| ADC12 / A380 Stock de lingots d'aluminium | De +3 à +10 jours | Ordonnancement de la volatilité du prix de référence de l'aluminium au SHFE |
| Autour du Nouvel An chinois / 11 novembre | +2 à +5 semaines | Le pire arriéré de commandes se situe 30 jours avant le jour férié. |
En novembre dernier, j'ai testé un projet de support de radiateur automobile : la pièce comportait 4 pièces tirées + une anodisation dure, et l'usine de moulage sous pression de Guangdong était chargée à 92%, ce qui a fait passer le délai d'origine de 10 semaines à 14 semaines. Plus tard, nous avons remplacé l'anodisation par un traitement de conversion chimique local, ce qui a permis de réduire de 8 jours la durée du cycle d'externalisation.
Conseil pratique : avant de passer une commande, veillez à demander au fournisseur le tableau de charge de la capacité mensuelle et le diagramme de Gantt de l'ordonnancement, et verrouillez la clause de liaison du prix du lingot d'aluminium dans le contrat (généralement réglé au prix moyen mensuel du SHFE + frais de traitement), afin d'éviter le report passif des fluctuations des matières premières.

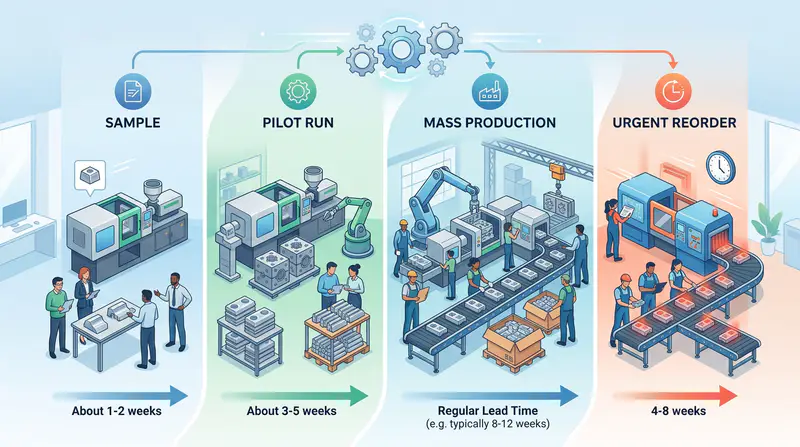

Comparaison des délais pour différents types de commandes
Réponse directe : Les délais de production du moulage sous pression de l'aluminium pour différents types de commandes dans la même usine chinoise de moulage sous pression peuvent varier de 8 semaines ou plus pour les commandes chinoises. Les commandes de moules fournis par les clients peuvent être raccourcies de 4 à 6 semaines par rapport aux nouveaux moules en sautant le processus d'ouverture du moule, qui est une variable clé dans le contrôle des délais.
| Type de commande | gamme | Délai de livraison typique | chemin critique |
|---|---|---|---|
| Commandes d'échantillons (T1-T3) | 5-30 pièces | 5-8 semaines | Ouverture du moule + Essai du moule + Rapport de dimensionnement SPC |
| Ordre de passage des pilotes | 500-2 000 pièces | 8-11 semaines | Documentation PPAP niveau 3 + Inspection du premier article |
| Commandes de production en série | Plus de 10 000 pièces | 11-16 semaines (premier versement) | Vérification de la durée de vie du moule + planification du traitement de surface |
| Ordonnance de répétition d'urgence | sans se limiter à | 3-5 semaines | Préparation de lingots d'aluminium + commandes d'insertion de capacité |
| Commandes de moules sur mesure | en fonction de la quantité | Réduction 4-6 semaines | Expédition du moule + examen DFM |
J'ai aidé un client allemand de niveau 2 du secteur automobile à expédier en 2023 un moule américain existant à son usine de Ningbo, et il n'a fallu que 34 jours entre l'arrivée du moule et l'expédition des 3 000 premiers boîtiers ADC12, ce qui représente un gain d'environ 41 jours par rapport au scénario de remoulage. Le seul coût caché a été l'ajustement du moule : 3 à 5 jours supplémentaires ont été nécessaires pour faire correspondre la force de serrage sur la machine de moulage sous pression et pour revoir la position de la goupille d'éjection (voir NADCA North American Die Casting Association (Association nord-américaine du moulage sous pression) (la spécification de transfert de moule).
Conseil pratique : les commandes d'urgence doivent être bloquées dans le "stock de lingots de sécurité + conditions de programmation prioritaire" inscrites dans le contrat, sinon la commande d'insertion de la haute saison sera repoussée au-delà de 6 semaines.

Comment raccourcir efficacement le délai de livraison des commandes de pièces moulées sous pression en aluminium ?
Réponses directesLa clé est une combinaison de six stratégies pour réduire les délais de moulage sous pression de l'aluminium de 25 à 40% pour les commandes chinoises, les scénarios les plus agressifs réduisant le délai de 14 semaines à 8-9 semaines. La clé réside dans la phase initiale d'exhaustivité des données et de sélection des fournisseurs, et non dans la phase tardive de la commande.
- Soumettre un fichier STEP 3D complet + une carte de tolérance 2D.Les allers-retours pour obtenir des éclaircissements en raison de dessins incomplets prennent en moyenne 5 à 8 jours de travail. Joindre les qualités des matériaux (par ex. ADC12 ou A380), les spécifications de finition et les dimensions clés étiquetées GD&T.
- Fournisseurs privilégiés "tout-en-un" disposant de leurs propres usines de fabrication de moulesLes fabricants de moules externalisés disposent généralement de 7 à 10 jours supplémentaires pour la logistique et la coordination.
- Examen obligatoire de la DFML'analyse de manufacturabilité, qui dure trois jours, permet d'éviter deux ou trois séries de retouches (de 7 à 14 jours chacune) pendant la phase de moulage d'essai en raison d'angles de démoulage insuffisants ou d'épaisseurs de paroi inégales.
- Envoi partielLes prototypes peuvent être assemblés à l'usine jusqu'à 20 jours à l'avance.
- Signature d'un accord d'approvisionnement en lingots d'aluminiumLes lingots ADC12 sont pré-bloqués dans des quantités prévues afin d'éviter l'attente de 5 à 7 jours en cas de volatilité des prix au LME.
- Contrat de réservation de capacité (réservation de capacité)Le dépôt 10-15% permet de bloquer les heures d'utilisation de la machine sur une base mensuelle.
Notre équipe a exécuté un projet de coque de radiateur pour un client allemand de véhicules électriques en 2023 : en utilisant la DFM en amont + la réservation de capacité + la première expédition par avion, le délai de 16 semaines initialement prévu a été ramené à 9,5 semaines, ce qui a coûté environ 4,2% de plus, mais a permis d'éviter les pertes de temps d'arrêt de la ligne de production du client. Transparence - photos hebdomadaires régulières de l'état d'avancement des moules et rapports sur les délais CNC - plus efficaces que n'importe quel rappel.
Méthodologie d'évaluation de la fiabilité des livraisons des fournisseurs de produits moulés sous pression en Chine
Réponse directe :Pour déterminer si un fournisseur chinois est en mesure de respecter ses engagements en matière de délais de production de pièces moulées sous pression en aluminium, il convient de vérifier simultanément cinq indicateurs importants : la certification du système, la capacité de production réelle, l'historique des délais de livraison, la granularité de la programmation ERP et le mécanisme d'intervention en cas d'urgence. Sans l'un de ces indicateurs, la probabilité de retard augmente de plus de 15%.
Liste de contrôle pour l'audit des livraisons des fournisseurs (version pratique)
- Certification du systèmeISO 9001 pour les pièces de base, IATF 16949 pour les pièces automobiles et ISO 13485 pour les pièces médicales. Vérifiez la validité des certificats et l'éventail des processus couverts.
- Capacité de production réelleVérifier le nombre de machines de moulage sous pression et la répartition du tonnage (280T/800T/1600T), et pas seulement la production annoncée. Exigence de données sur les taux de rendement des trois derniers mois.
- Histoire OTDExcellence industrielle ≥95%, ligne de passage 90% : les fournisseurs en dessous de 85% ne sont pas recommandés pour les projets de nouveaux moules.
- Granularité de l'ERP: : Pouvez-vous fournir des calendriers allant jusqu'à "processus/jour" plutôt qu'à "semaine".
J'ai audité un fournisseur de Ningbo l'année dernière, des certificats complets, une offre attrayante, mais le site a découvert que 2 des 6 machines de moulage sous pression sont en état de réparation, le taux de production réel n'est que de 68%. J'ai décidé de changer d'usine, puis de livrer la commande 11 semaines - 1 semaine plus tôt que l'engagement initial. Aussi belles que soient les données sur papier, elles ne valent pas une visite sur place.
Questions fréquemment posées
Réponse directe :Voici les cinq questions les plus fréquemment posées par les acheteurs sur les commandes de cycle de production de moulage sous pression d'aluminium en Chine, avec des données spécifiques et des conseils pratiques.
Q1 : Quel est le délai le plus court pour l'épreuvage du moulage sous pression de l'aluminium en Chine ?
En utilisant du sable imprimé en 3D ou des moules souples rapides (écrous en alliage d'aluminium), les échantillons T1 peuvent être livrés en 10-15 jours pour un coût d'environ 800-2500 $/set. Un moule dur T1 prendrait 30 à 45 jours. J'ai réalisé un prototypage d'urgence pour un client allemand en 2024, en utilisant des moules T1. l'outillage rapide Le programme fournit 50 échantillons en 12 jours pour l'exposition.
Q2 : Est-il trop tard pour passer une commande avant le Nouvel An chinois ?
Pour les commandes de nouveaux moules passées après la mi-décembre, il est pratiquement impossible de terminer la T1 avant le Nouvel An chinois, car les usines ont généralement 15 à 20 jours de vacances à partir du 20 janvier. Le délai suggéré est la fin du mois de novembre.
Q3 : Quel est l'impact du fret maritime par rapport au fret aérien sur le délai de livraison total ?
Le fret maritime de Ningbo/Shenzhen à Los Angeles est de 14 à 18 jours, et de 30 à 35 jours pour Rotterdam ; le fret aérien est de 3 à 5 jours et de 5 à 7 jours respectivement, mais le coût du fret est 8 à 12 fois plus élevé. Pour les réapprovisionnements d'urgence, il est recommandé d'expédier le stock d'urgence 20% par avion.
Q4 : Combien de temps peut-on gagner en fournissant les moules par l'intermédiaire d'un client ?
Il est possible de raccourcir de 4 à 6 semaines le délai nécessaire pour passer au stade du moule d'essai et de la production de masse. Toutefois, deux semaines doivent être réservées à l'évaluation de l'état des moules et à leur réparation.
Q5 : Comment faire face aux retards imprévus de l'usine ?
Le contrat prévoit un barème progressif de dommages-intérêts (1-2% par semaine en cas de retard), l'obligation de produire des vidéos hebdomadaires de la production et le ciblage de deux autres usines pour un double approvisionnement.
